光伏電站項目圓滿竣工,順利并網 2024-07-01
光伏電站項目圓滿竣工,順利并網
6月28日上午11時18分,光馳科技(上海)有限公司一期綜合樓、二期廠房屋面1.18MW分布式光伏電站項目圓滿竣工,順利并網。
該項目利用一期綜合樓、二期廠房屋頂共計面積8000㎡建設光伏電站,安裝565W單晶硅組件約2100片,直流側裝機容量為1184.5kWp。運行模式為“自發自用,余電上網”。項目建成后預計25年累計發電量約2800萬KWh,首年等效年利用小時數約為1022h。
? ? ? ? ? ? ? ??? ? ? ??

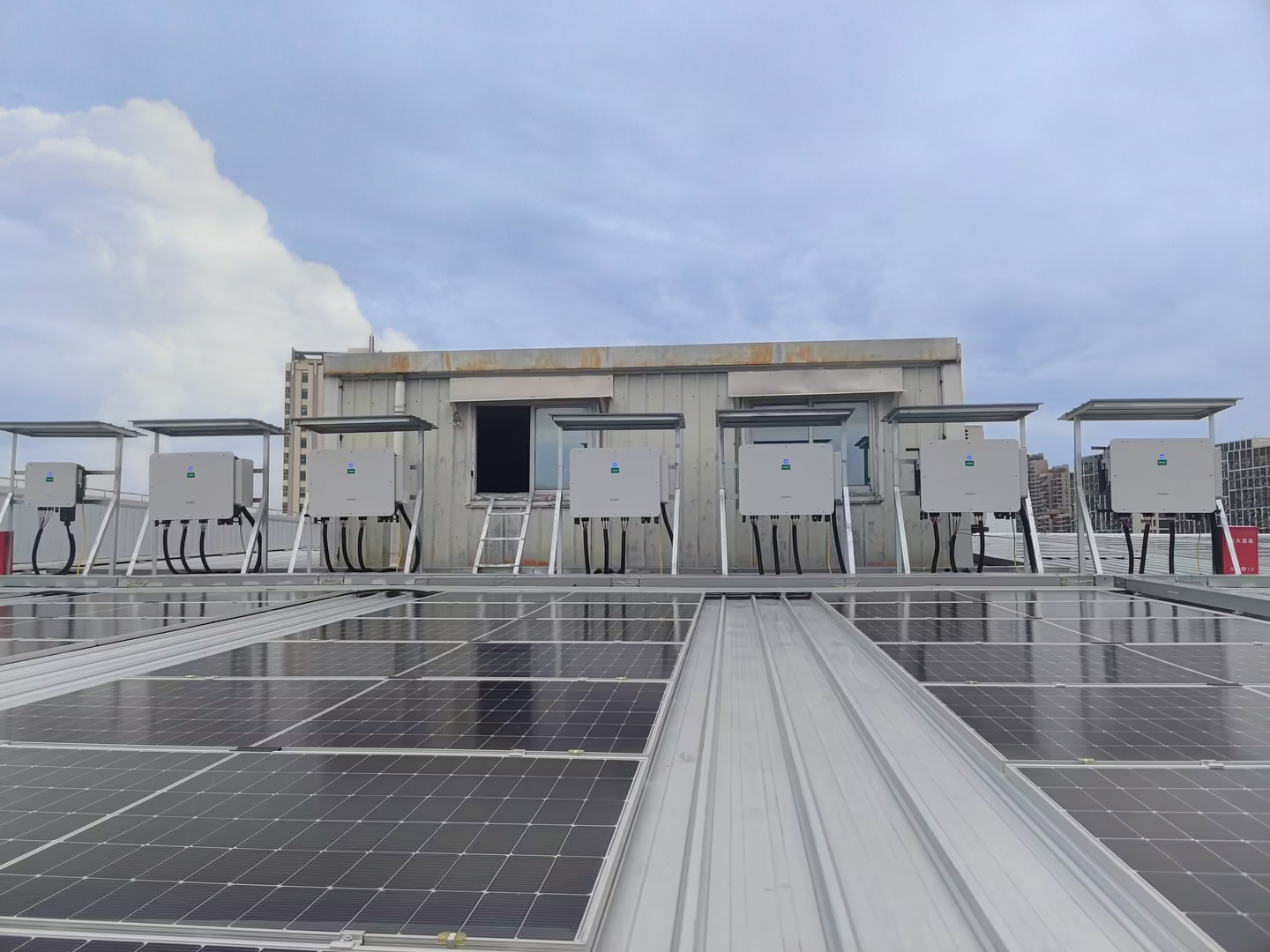

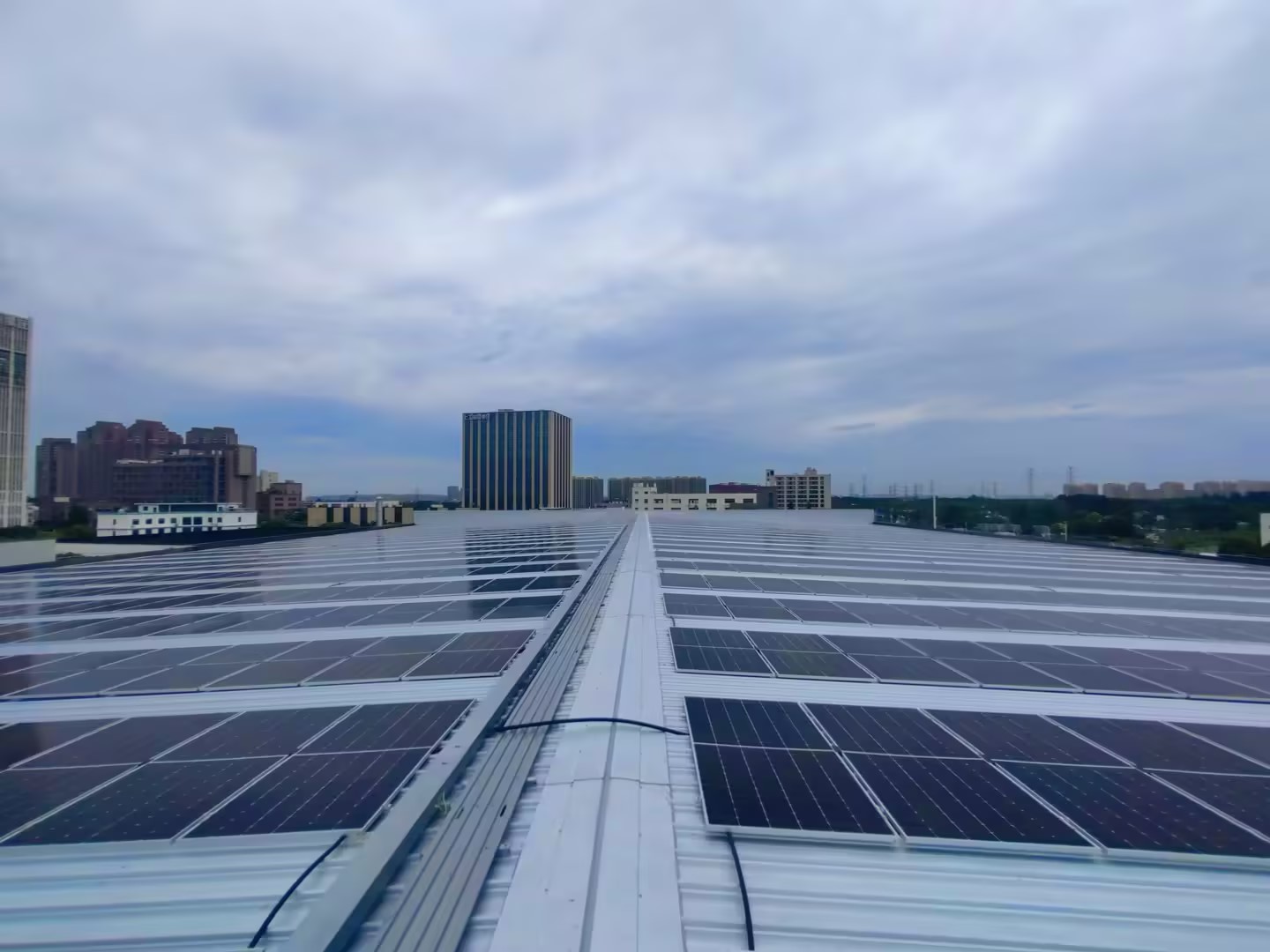

? ? ? ? ? ?一期綜合樓屋面 ? ? ? ? ? ? ? ? ? ? ?二期廠房屋面
該項目建成不僅能幫助我司高效利用綠色電能進行日常生產,降低用電成本,更能減少企業對主電網的依賴,減輕國家電網壓力,有效優化能源結構,達到減碳減排的可持續發展目標,可產生良好的經濟效益、社會(huì )效益和生態效益。
光馳科技(上海)有限公司
